通过总计划、月计划和周计划层层细化分解,可以有效控制项目任务的颗粒度,让管理张弛有度。
将任务落实到具体的岗位角色(公司内部为员工,还可以分 配给供应商,即分包商),明确责任,提高工作效率;还可以设置自动提醒,杜绝拖延,并和施工日志关联避免遗忘。

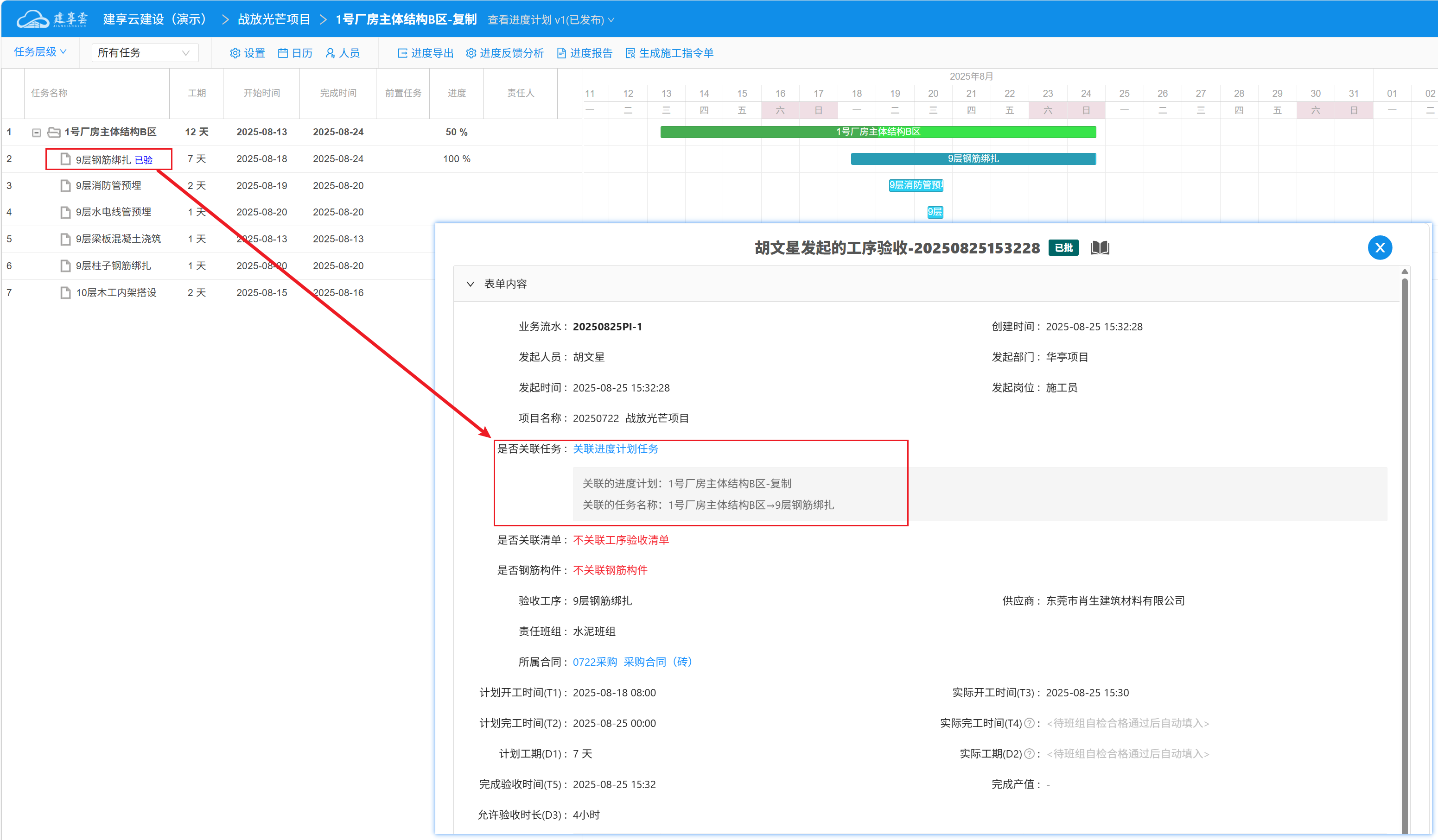

通过工序验收进行关联,当工序验收时自动标记完成状况,实现业务的自动化和闭环管理。

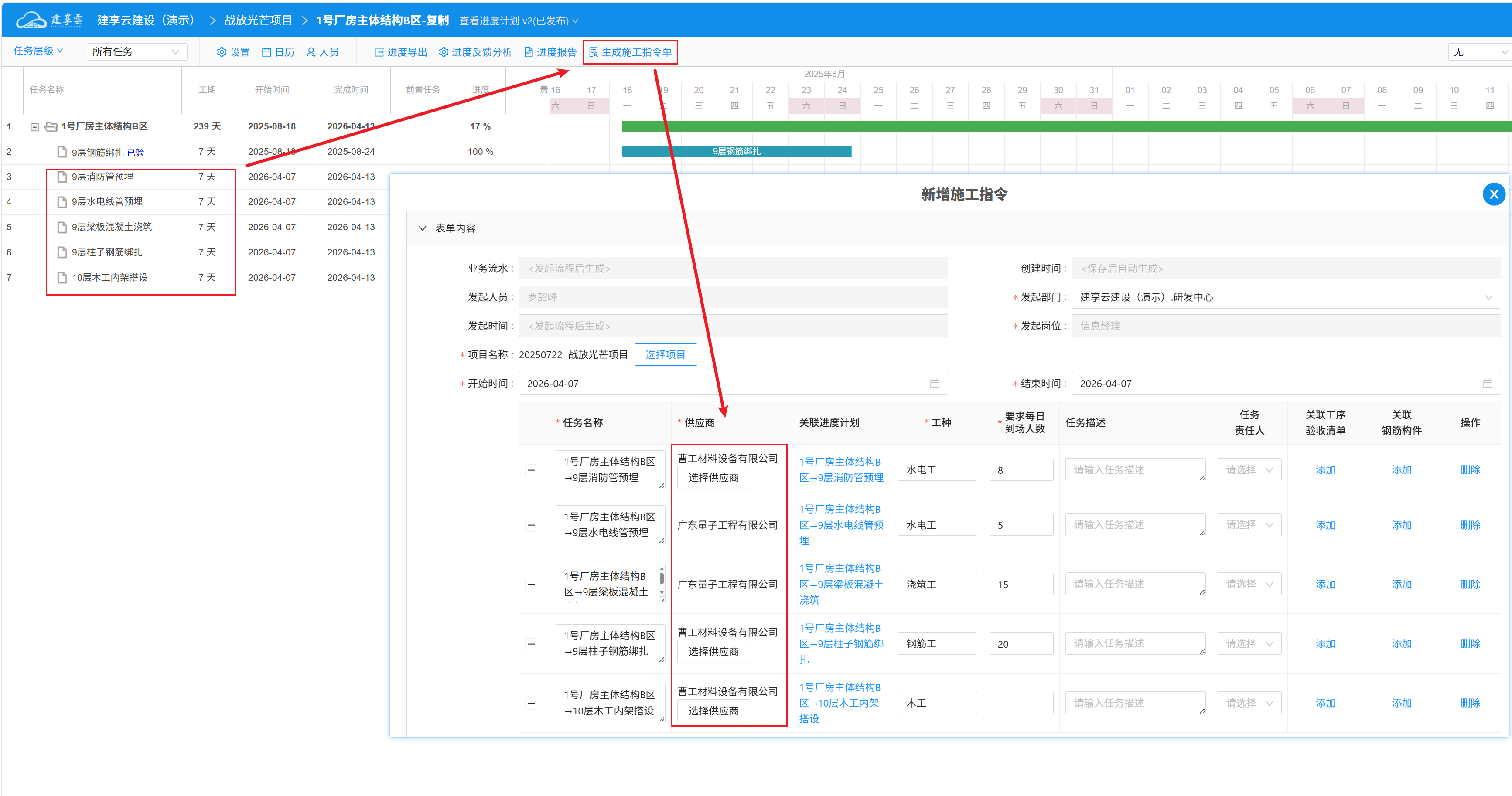

通过和供应商系统联动,进度计划可以推送至供应商内部的派工系统,实现更长链条的生产管理,班组的进度还可以反馈回总包的进度系统,强化了生产经理的计划执行能力。
通过派工管理功能,实现施工任务的高效分配、执行与跟踪,保障项目顺利推进。

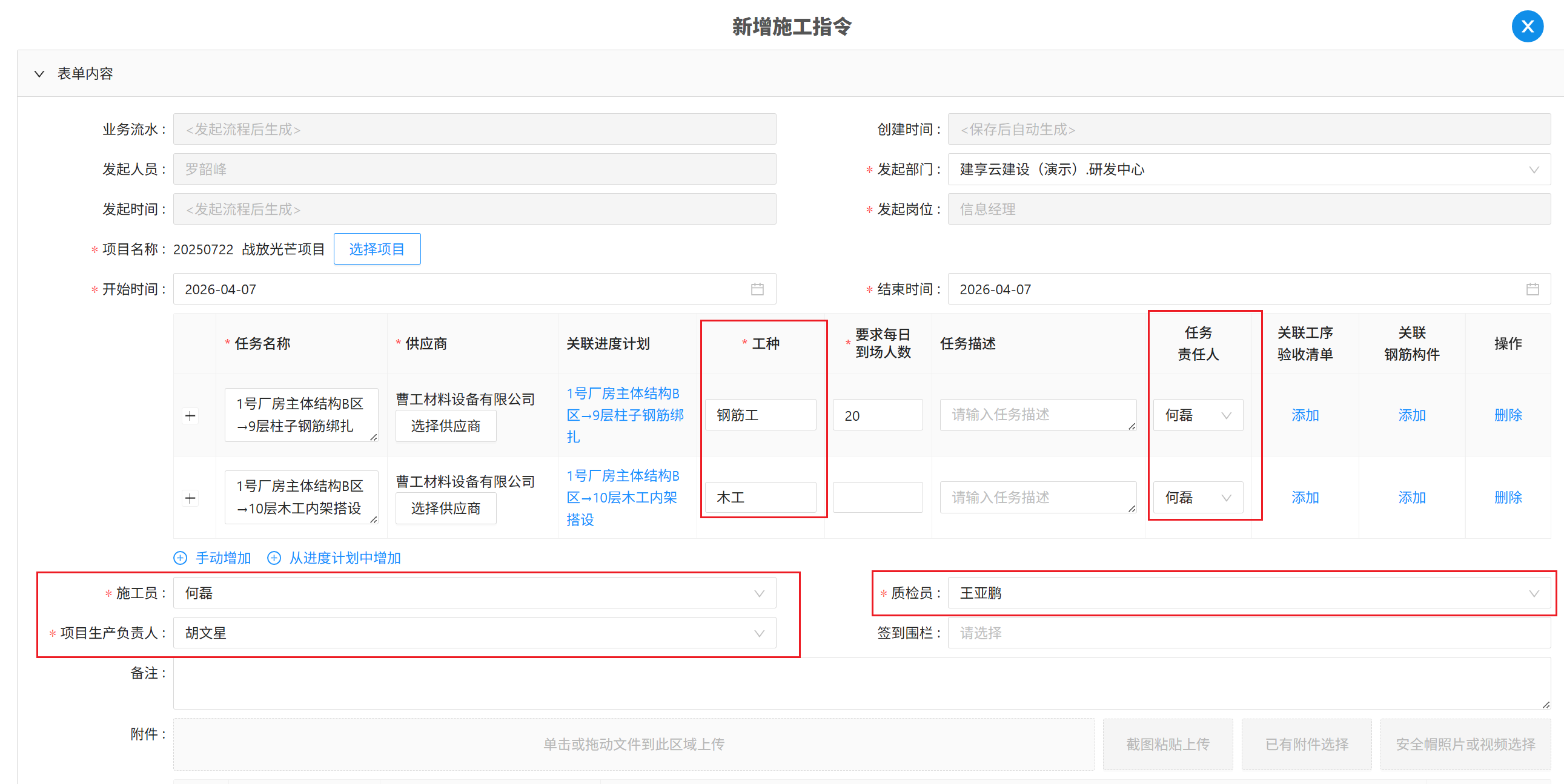

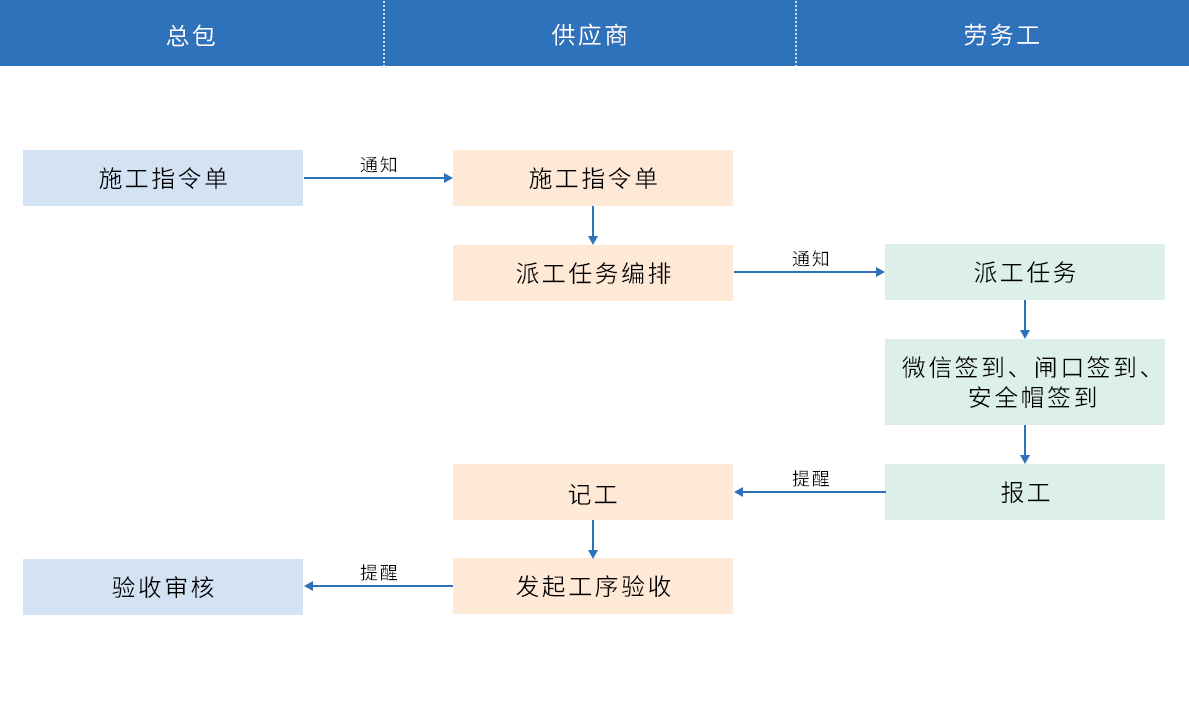

总包生产经理:负责下发施工指令单给各供应商,跟踪任务的派工、签到、记工等情况,确保施工进度和质量。 供应商:接收施工指令单后,编辑派工任务,明确任务关联关系,安排劳务工执行任务,并发起工序验收。 劳务工:接到任务后,到施工现场签到并报工,完成分配的工作内容。
总包生成经理
供应商
劳务工
